您的当前位置: 首 页 >> 新闻动态 >> 安全评价公示

独山县贵华矿业有限公司独山县本寨廷贵采石场(扩能)

发布日期:2017-06-04 22:00:00

2017年5月份安全评价业务网上公开信息表

机构名称

贵州荣基安全科技有限责任公司

资质证号

APJ-(国)-122

项目名称

独山县贵华矿业有限公司独山县本寨廷贵采石场(扩能)

项目规模

49万t/a

业务范围

采矿许可证所圈定的范围。包括2017年5月由贵州华红技术咨询服务有限公司编制的《独山县贵华矿业有限公司独山县本寨廷贵采石场(扩能)开采方案设计》所涉及的生产系统、辅助生产系统,但不包括炸药库。

合同期限

2017年1月—5月

项目类别

安全预评价

报告提交时间

2017年5月

安全评价过程控制情况

安全评价项目管理

项目组长

技术负责人

过程控制负责人

夏旭

石安辉

杨先伟

安全评价报告编制过程

报告编制人

报告审核人

夏 旭  0800000000204131

文章频    0800000000101646

安全评价项目参与人员

安全评价师

注册安全工程师

技术专家及技术人员

邱  阳1600000000301396

李  琦1100000000201364

周练东0800000000104210

夏旭

安全评价项目现场开展工作情况

现场勘察人员

勘察时间及任务

现场勘察照片

夏旭

2017.1.22-4月19日多次到现场收集资料、考查项目的周边环境、平面布置、设备、设施、安全管理等情况。

附后

安全评价项目简介

  独山县本寨廷贵采石场为独山县贵华矿业有限公司下属的一个采石场,该公司住所在独山县玉水镇么碑村,法定代表人是韦廷贵,注册资本为10万元,主要经营建筑用灰岩的开采和销售,独山县本寨廷贵采石场为一扩能露天采石场。扩能前生产规模为10万t/a,开采矿种为建筑石料用灰岩,开采方式为露天开采。2017年4月1日砂石场取得独山县国土资源局颁发的新采矿许可证(证号:C5227262013077120132517),该采矿证有效期限:2013年7月~2018年7月,生产规模:49万t/a;开采方式:露天开采,矿区面积为:0.0468km2,开采深度为:+995m至+930m标高。

独山县本寨廷贵采石场为一扩能采石场,行政区划隶属玉水镇管辖。该砂石场地理位置位于独山县城195°方位,直线距离约26.7km,矿区地理坐标:东经107°43′36″~107°43′44″,北纬25°43′32″~25°43′27″。

在矿界外南侧有一条通往本寨乡的乡村公路由东向西穿过,乡村公路距离矿界最近处约150m,场内矿区公路与该乡村公路相连。在矿区的东南侧有一处小型养殖场厂房,距离矿界最近距离约120m。此外,矿界周边300m范围内除矿山生产生活设施外,无通信电缆、石油天然气管道、市政管网、消防管网、各类桥涵等工程、集中村寨、其它重要建(构)筑物及水库及饮水工程等设施,亦无其他矿权设置,矿山无采矿权重叠现象。

独山县本寨廷贵采石场已经是生产采石场,2016年4月,该采石场取得由贵州崇岭矿业咨询有限公司编制的《独山县本寨廷贵采石场地质简测报告》。

2017年4月1日,独山县国土资源局颁发新的采矿许可证,(证号C5227262013077120132517),根据该采矿许可证,采矿权人为独山县贵华矿业有限公司,矿山名称为独山县本寨廷贵采石场,开采矿种为建筑石料用灰岩,开采方式为露天开采,生产规模:49万t/a,矿区面积为0.0468km2,矿区范围由6个拐点坐标圈定,开采深度为995m~930m,该采矿证有效期限:2013年7月~2018年7月。

2017年5月,独山县本寨廷贵采石场委托贵州华红技术咨询服务有限公司编制《独山县贵华矿业有限公司独山县本寨廷贵采石场(扩能)开采方案设计》,目前独山县本寨廷贵采石场正在完善“三同时”手续。

该砂石场为扩能砂石场,砂石场供电系统、供水系统、生产系统、办公建筑物、部分排水系统、采场工作面均已经形成。

其中,工业场地、破碎系统、部分运矿公路为利用。

现采用台阶开采,公路运输,台阶高度15m,在矿区内西南面及中部山头形成一最高约60m的采空区。

破碎系统、办公区均位于矿区外南部,现有公路由西南部向矿区延伸至现采面。

砂石场历年开采所形成采空区位于矿界内西南面及中部山头,目前在区内已形成约58.9万m2的采空区,采空区边坡较高,存在伞岩,有坍塌、滑落的危险,矿山需及时对采空区进行治理,确保采空区的安全。

根据贵州崇岭矿业咨询有限公司编制的《独山县本寨廷贵采石场地质简测报告》,截止至2016年4月,独山县本寨廷贵采石场现保有推断的内蕴经济资源储量(333)110.38万m3(286.99万t)(已扣除采空区资源量)。

根据开采方案设计,设计利用的资源储量为229.59万t,可采储量218.11万t。矿山生产规模为49万t/a,服务年限为4a;年有效工作日按260天计算,每天一班作业,班作业时间8h,每天净运输时间为6~8h。

根据开采方案设计总平面布置图,乡村公路位于砂石场南侧,运矿公路接乡村公路从砂石场南侧进入砂石场,依次靠近运矿公路布置办公室、材料室、临时排土场、破碎场地、变电房和避炮棚等设施。

本砂石场为扩能砂石场,原来运矿公路已经修至破碎场地北侧,并与破碎场地和临时排土场均已连通。其中西侧已经修至+937m标高,东北侧已经修至+965m标高,首采场位于区内北侧山头,首采平台标高为+975m,只需将东北侧运矿公路延修至+975m标高即可满足运矿要求。

本项目开采对象为灰岩, 根据2017年4月1日独山县国土资源局颁发采矿许可证,证号:C5227262013077120132517,矿区范围由6个拐点坐标圈定。根据开采方案设计最终境界平面布置图,矿区内除了留设最终边坡矿柱外,无需留设其它保护矿柱,开采范围详见露天采场最终境界平面图,

开采顺序:先开采1号山头,后开采2号山头,1号山头首采平台标高为975m,990m标高为凿岩平台,在990m标高以上进行剥离表土,然后按照15m布置台阶从上而下进行开采。

2号山头首采平台标高为+960m,+975m标高以上进行表土剥离形成凿岩平台,而后按照15m一个台阶自上而下进行开采。

矿山采用公路开拓,汽车运输,采石场运矿公路西北侧已修至+937m标高,东北侧已修至+965m标高,原有运矿公路已经和破碎场地和临时排土场进行连通,根据开采方案设计,运矿道路采用碎石铺设,运输路面宽不小于6m,最大纵坡坡度不大于10%,最小曲线半径不小于15m。

本砂石场采用露天开采,采用自然通风;本评价重点介绍防尘相关内容,采石场防尘用水引自附近自来水厂,在矿区1号山头首采平台附近布置高位移动水箱,容积5m3,采用增压供水方式,主要用于采场凿岩、爆堆防尘洒水。在工业场地修筑蓄水池,容积50m3,池底标高约+950m,采用增压供水方式,作为工业场地防尘洒水和消防水源。选用QW80-65-25-7.5型离心泵2台。主要性能:流量18m³/h,扬程90m;电机功率22kw。

通过移动软管将移动水池内的水送至采场生产及各防尘、消防地点,管道敷设尽量避开从采矿区内穿过。供水主管选用DN50无缝钢管,工业场地分管采用DN25无缝钢管,采场分管采用DN25PPR管。

每台破碎机设置一套防尘洒水装置PV-1型喷头。

堆料场设置一套防尘洒水软管,定期对其进行洒水降尘。

采场凿岩及爆破点设置一套防尘洒水装置PV-1型喷头。

另外,潜孔钻穿孔必须采用湿式凿岩,作业人员必须按照相关规定佩戴防尘口罩。

本采石场为生产采石场,电源引至当地10kV变电站,选择一趟导线型号LGJ-50电缆接入矿山,给全矿供电,可为矿山生产提供可靠的电源。

矿山配备1台S11-10/0.4KV-1000KVA型中性点接地的动力变压器向破碎工业场地破碎设备供电,配备一台S11-10/0.4KV-800KVA型中性点接地的动力变压器向皮带机、振动筛、喂料机、空压机、水泵及机修照明供电,详见供配电系统示意图,可以满足矿山的用电要求。

本砂石场为山坡-凹陷露天砂石场,+995m~+940m为山坡露天开采;+940m~+930m转为凹陷露天开采;+995m~+940m为山坡露天开采时采用自流排水,+940m~+930m凹陷开采时,采坑积水通过截排水沟自流排入南侧沉沙池,然后通过水泵排出地面。

为防止雨季山洪通过开采面涌入矿区,威胁工业场地安全,根据实际地形须在工业场地周围修筑排水沟,拦截和导出地表水体至矿区工业场地之外,以明沟排洪为主。另外,在露天最终境界外修设截洪沟,防止雨水汇入采场、冲刷边坡;在采场道路一侧、采场内,设置临时排水沟;截洪沟、排水沟的洪水汇入沉沙池。

矿区地貌主要属低中山丘陵地貌,地势总体为四周低中间高,范围内最高海拔995m,最低海拔940m,相对高差55m左右。

为防止雨水渗透、冲刷对矿山产生不利影响,保护采场边坡的稳定,在开采终了境界上部设截洪沟,及时将地表汇水导出矿区,防止采场充水及水流往下渗透。根据可能的汇水面积和雨季最大降雨量确定截水沟为倒梯形断面,以保证能及时将矿山开采境界外汇水排出。

采场排水:根据对矿区的水文地质资料分析,矿山采矿最低标高高于当地最低侵蚀基准面,地下水的补给条件差,主要为大气降水,该矿的最终边坡高差最大为42m,采场西面、东面、北面大气降水通过坡顶的截水沟引到矿区外,不会进入采场。采场内汇水通过采场排水沟由采场南面排出采场,截排水沟采用上宽0.6m,下宽0.4m,深0.5m的梯形排水沟,沟底坡度不小于0.5%。

工业场地排水:工业场地位于矿区南部,排水条件较好。在工业场地上部迎坡面挖排水沟,防止山水直冲工业场地。排水沟采用上宽0.6m,下宽0.4m,深0.5m的梯形防排水沟,沟底坡度不小于0.5%。

由于地面排水方式简单,水沟断面可根据各个地段的排水要求来确定,系统健全,管理到位,其安全可靠性较好。

砂石场表土较少,每年剥离量约为0.1万t,少量剥离表土可以用于平整场地和道路,表土进行单独保存,由于后期复垦,剩余部分堆存在矿区南面的临时排土场暂时堆存,临时排土场容积约为1万吨,前期排土可作为后期的土地复垦使用。所以本次不对排土场作评价。

评价项目其他信息








注:1.每个项目填写一表,并在安全评价报告提交后一周内公开。
2.属于煤矿业务的,应随月报表一同报省局规划科技处备案(联系人:倪银邦,电话:0851-6891444,邮箱:gz.anping@qq.com)。

3、现场照片:

贵州安全评价

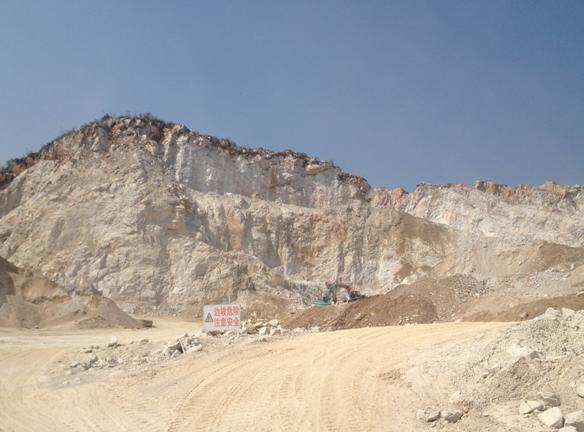

采场

贵州安全评价

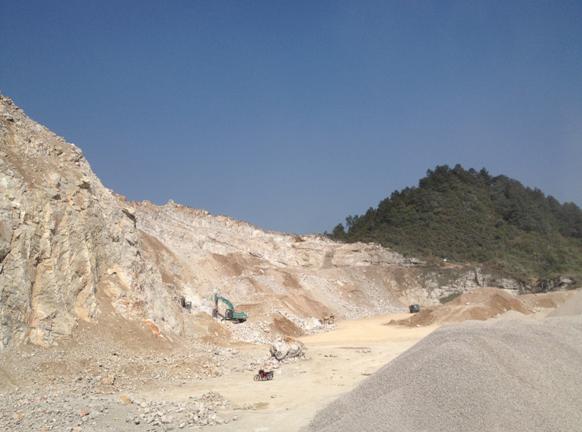

采空区

贵州安全评价

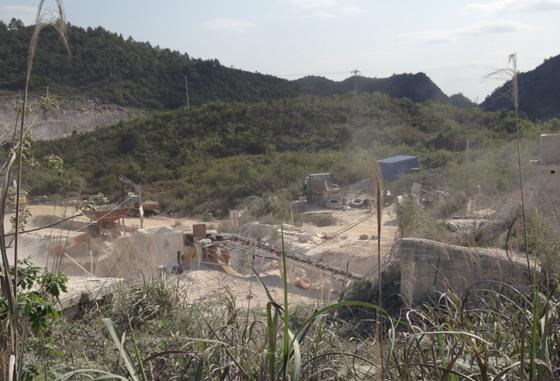

破碎场地
